Elementer
22. maj 2003: Her til morgen var Henrik - Konduktør -
fra H+H Fiboment for at checke op på elementerne. Der er
ikke noget at bemærke. Det vil tage ca. 4 døgn i alt før det
er helt tørt. Men det er bæredygtigt efter 2 døgn. Altså
regner vi stadig med rejsegilde i næste uge - nok
onsdag!
Søren M. fra Eurodan Huse har været her og checket
stikbokse, samt målt om elementerne stod i vatter.
Højdemålingen kunne han ikke lige klare i dag, da hans
apparat løb tør for strøm, så nu er der kun at lade den
op og komme igen :)
Jeg har lige taget et par billeder af Søren, da jeg har
hørt, at han bliver drillet lidt på kontoret, da han er
tilsynsførende og ikke er at se på nogle af de andre
billeder. Men forklaringen er simpelthen nok, at han
løber så stærkt, at han ikke når at komme med på dem.

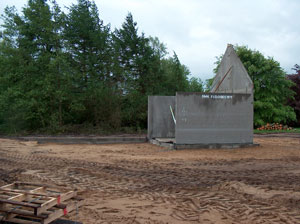

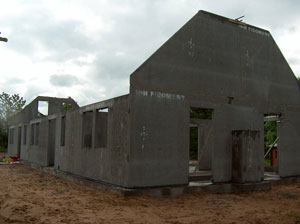

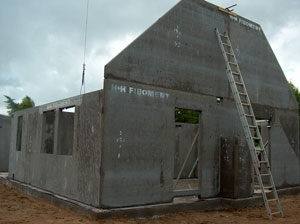

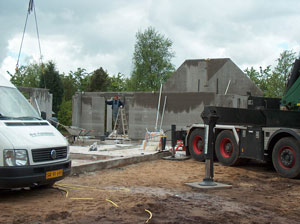

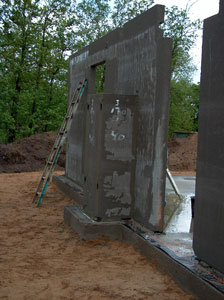

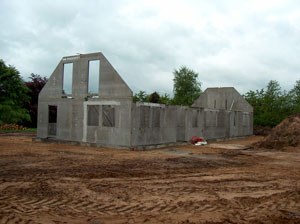

20. maj 2003 kl. 19.00: Nu
står der skallen til et hus. Sjovt at gå ind i den og

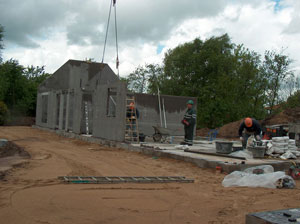

fornemme, hvordan det kommer til at se ud. H+H Fiboment
blev færdige, dog mangler der at blive savet nogle
støtteelementer af. Men nu skal konstruktionen stå og
tørre til mandag, hvor spærene kommer. Så nærmer
rejsegildet sig! Altså bliver det i næste uge. Så nu kan
I godt gøre jer klar og holde øje med siden for at se
tidspunktet.

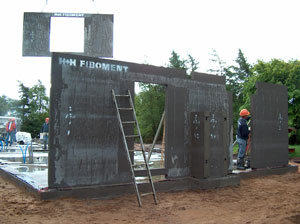

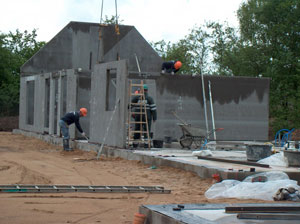

20. maj 2003 kl. 13.40: Lige
et par halvvejs billeder, hvor man rigtig kan se, hvad
det hele skal ende med at være. Nu føles det alligevel
som et rimeligt stor hus. Man kan begynde at danne sig
et indtryk af rummene mv. Om det bliver højt.... joe...
det må vi jo nok indrømme.

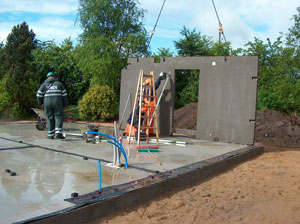

20. maj 2003 kl. 11.00:

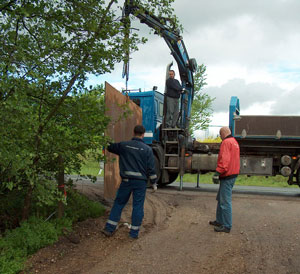

Christian og Johnny - Marius Pedersen chauffør kom med
køreplader til indkørslen. Så er det sikret.

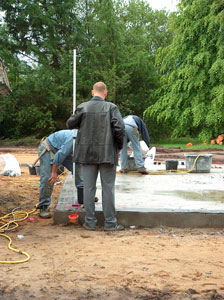

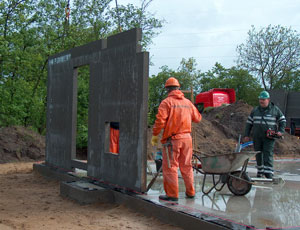

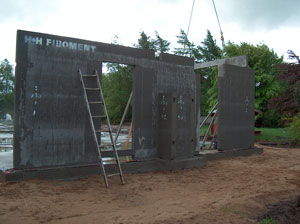

20. maj 2003 kl. 10.30: Så er
pejsen klar og det går fremad med elementerne. Nu
begynder det sørme at ligne et hus. Liv er vildt
imponeret over den store kran og de store elementer.

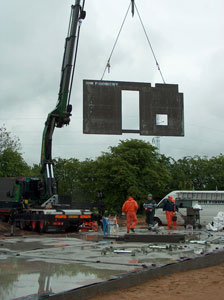

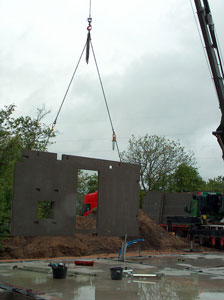

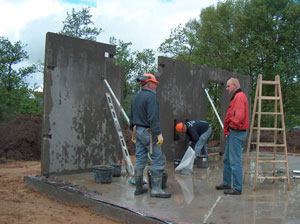

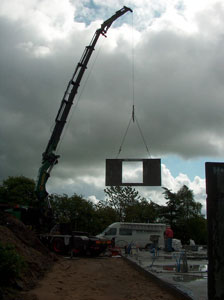

20. maj 2003 kl. 9.20: BMS kranen er
kommet og nu skal de igang med elementerne. Det øser
stadig ned. Kl. er nu 9.50 og første element er
på plads. Fuglene synger og solen skinner. Skal vi mon
tage det som et tegn?? Vi her i skurbyen ser positivt på

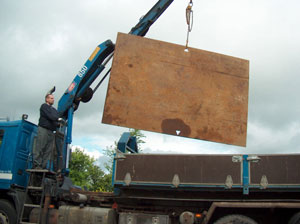

den sag! Der er bestilt to ekstra køreplader, da
elementerne er så tunge, at indkørslen skal understøttes
lidt.
20. maj 2003 kl. 8.20: Kl. 6.45
vrimlede det pludselig med biler. H+H Fiboment kom med to
biler og en stor trailer. Og hvem var det, som også
kom... TDC. Ja, det er jo absolut flot planlagt. Men
manden havde først fået beskeden i går. Nå, han lagde en
kabelrulle og stak kablet op i røret, så det kunne komme
inden i muren, når der skal mures op.

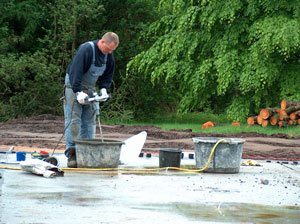

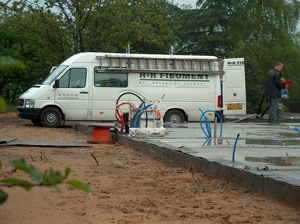

Der tages højdemål og blandes klister
til elementerne. Nu sker der noget. Og alt dette i
ØSENDE regnvejr. BMS kranen - 48 tons meter - er bestilt
til kl. 8.30. Andet læs med elementer er ankommet.
19. maj 2003: I dag kom første
trailer med elementer. De er godt nok store. Andet træk
skal være her i morgen tidlig senest kl. 8.30.
|
